تنسيق نماذج BIM

تنسيق مركز بيانات في نموذج فيدريتد واحد

مياه مبرَّدة وهواء ومساران للقدرة وغرفة يجب أن تحتفظ بعامل الإطفاء، وكلها تلتقي في الداتا هول. ما الذي يجب أن يحسمه النموذج الفيدريتد، وبأي ترتيب، وما الذي لا يثبته تقرير خالٍ من الكلاشات.

النموذج الفيدريتد لمركز البيانات بكل التخصصات.

مركز البيانات مبنى منظَّم حول غرفة لا يحتمل أن يفقدها. فكل ما فيه، المياه المبرَّدة والهواء ومساران مستقلان للقدرة والإطفاء والكابلات والهيكل، يلتقي في الداتا هول، ضمن حيِّز أكثر ازدحامًا من أي نوع مبانٍ آخر تقريبًا، ويجب أن يُصان لعقود دون أن يُطفأ.

ولهذا تُعدّ مراكز البيانات المكان الذي يظهر فيه عائد التنسيق في النموذج الفيدريتد بأوضح صورة، والمكان الذي يُحدث فيه التنسيقُ المنتهي عند تقرير خالٍ من الكلاشات أكبرَ الضرر. وفيما يلي ما يجب أن يحسمه النموذج، بالترتيب الذي يجب أن يُحسم به.

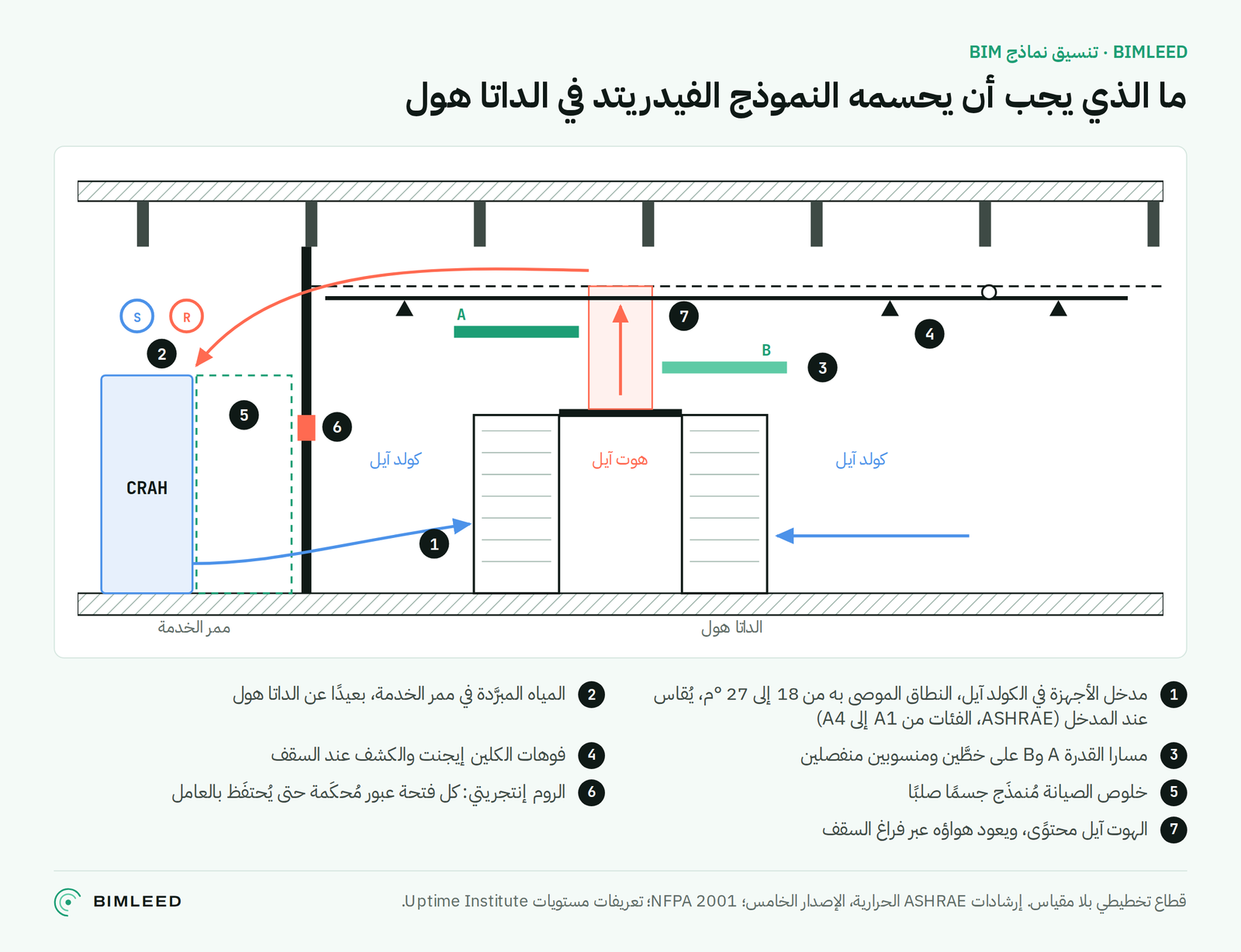

رسم توضيحي: قطاع تخطيطي في داتا هول يبيِّن ما يجب أن يحسمه النموذج الفيدريتد، هواء المدخل والمياه المبرَّدة ومسارا القدرة A وB وأنظمة الكلين إيجنت وخلوص الصيانة والروم إنتجريتي.
قطاع تخطيطي في داتا هول، مع الأمور السبعة التي يجب أن يحسمها النموذج الفيدريتد.

1. ابدأ بالمرونة التي اشتراها المالك

قبل تمرير أي خدمة، يجب أن يعرف النموذج مستوى المرونة الذي يحمله، لأنه يحدِّد عدد المسارات والأماكن التي لا يجوز أن تلتقي فيها. وتصوغ تعريفات المستويات لدى Uptime Institute ذلك بدلالة ما يمكن سحبه من الخدمة دون أن تشعر به أنظمة تقنية المعلومات.

ولهذا نتيجتان على النموذج. فكل مكوِّن سعة يحتاج إلى طريقة مُنمذَجة لعزله وإخراجه، صمامات وحيِّز ومسار للخروج. ويجب أن يكون مسارا التوزيع A وB مسارين منفصلين، لا حاملتَي كابلات على كتيفة واحدة. ويصف Uptime شهادة المستويات بأنها تقييم قائم على الأداء لا قائمة تدقيق، ولهذا بالتحديد يجب أن يكون الدليل في الهندسة المرسومة.

2. الهواء: مدخل الخادم هو نقطة التصميم

تضع إرشادات ASHRAE الحرارية لبيئات معالجة البيانات، في إصدارها الخامس، نطاقًا موصى به من 18 إلى 27 °م عند مدخل أجهزة تقنية المعلومات للفئات من A1 إلى A4، مع نطاقات مسموح بها أوسع منه، من 15 إلى 32 °م للفئة A1. ونقطة القياس هي مدخل الخادم لا متوسط حرارة الغرفة. وهذا يجعل سريان الهواء مسألة هندسية: ألواح الاحتواء، والبلانكنج بانلز، ومسار الهواء الراجع إلى وحدات التبريد، والفجوات التي تتيح للهواء الساخن العودة إلى الكولد آيل.

نموذج الدكت على امتداد الداتا هولز.
الدكت عبر الداتا هولز، معزولًا من النموذج الفيدريتد لمبنى center3 JDC205 في جدة.

3. المياه: حدِّد أين يجوز لها أن تمر وأين لا يجوز

المياه المبرَّدة أثقل خدمة في المبنى وأكبرها وأقلها تسامحًا، وهي أكثر ما يقلق الملّاك فوق أجهزة تقنية المعلومات. وإبقاؤها في ممر خدمة أو إدخالها إلى القاعة قرار تصميمي لا قرار تنسيق، لكن متى اتُّخذ وجب فرضه في النموذج منطقةً محددة، مع نمذجة كشف التسرب والتصريف حيث يُسمح بالمياه. وتُثبَّت مسارات الأنابيب مبكرًا لأن كل ما عداها أسهل تحريكًا.

نموذج نظام المياه المبرَّدة.
نموذج منظومة المياه المبرَّدة من حزم center3 JDC205، حيث أعدَّت BIMLEED الشوب دروينج للمياه المبرَّدة وأعمال السطح الكهروميكانيكية.

4. الحريق: غرفة تحتفظ بعامل الإطفاء

تُحمى معظم الداتا هولز بنظام إطفاء بكلين إيجنت، والعامل النظيف لا يعمل إلا إذا احتفظت به الغرفة. وتشترط NFPA 2001 الإبقاء على 85 بالمائة على الأقل من تركيز التصميم الأدنى المعدَّل عند ارتفاع أعلى مادة قابلة للاحتراق مدة 10 دقائق على الأقل، ويُتحقق من الروم إنتجريتي باختبار، هو عادةً اختبار الدور فان. وكل كيبل تراي وأنبوب ودكت يعبر حدود الغرفة فتحةٌ يجب إحكامها. والنموذج هو المكان الذي تُحصى فيه هذه الفتحات وتُحدَّد مقاساتها ويُسند لكلٍّ منها تفصيل إحكام، قبل أن تُبنى الجدران حولها.

نموذج نظام مكافحة الحريق.
نموذج منظومة مكافحة الحريق معزولًا من النموذج الفيدريتد نفسه.

5. القدرة: مساران لا يشتركان في عطل

البص داكت والكيبل تراي والأغلفة لمساري A وB أكثر الخدمات العلوية كثافة في القاعة. وتُمرَّر على خطوط ومناسيب منفصلة، وتكون تقاطعاتها مقصودة وقليلة، بينما تأخذ كيبل تراي البيانات والفايبر منسوبًا ثالثًا. ويُنمذج امتلاء الكيبل تراي ونصف قطر الانحناء، لأن الكيبل تراي الممتلئ في اليوم الأول لا تتسع لصف الخزائن التالي.

نموذج الخدمات الكهربائية.
أغلفة التمديدات الكهربائية والتوزيع معزولة من النموذج الفيدريتد.

6. حيِّز الصيانة كائن

إخفاقات التنسيق الأكثر أهمية في مركز البيانات ليست تداخلات، بل حيِّز مفقود: وحدة تكييف لا يمكن سحب ملفها، أو صمام لا يصل إليه أحد من سُلَّم، أو وحدة UPS لا تبعد واجهتها عن الجدار إلا قليلًا. ولذلك نُنمذج مناطق الصيانة والسحب كائناتٍ صلبة، فيُبلغ عنها محرك الكلاش ديتكشن كأي كلاش آخر، وتدخل قواعد التنسيق من أول تشغيل.

7. ثم شغِّل تقرير الكلاشات

  • اختبارات كلاش لكل واجهة، الهيكل مقابل الخدمات، والخدمة مقابل الخدمة، والخدمات مقابل مناطق الصيانة، ولكلٍّ منها قاعدة خلوص خاصة.
  • سجل كلاشات له مسؤول وموعد لكل بند مفتوح، يُراجَع في دورة ثابتة، لا ملف PDF من اللقطات.
  • تبادل كل مراجعة للنموذج عبر بيئة البيانات المشتركة بحالتها، ليُنسِّق الجميع على المجموعة نفسها.
  • قطاعات عبر أكثر المناطق ازدحامًا تُصدَر رسوماتٍ منسَّقة، ليبني الموقع الحلَّ المنسَّق بدل أن يعيد اتخاذ القرار.

هكذا ننسِّق مراكز البيانات من نموذج فيدريتد واحد، من حزم center3 JDC205 في جدة إلى تطبيق BIM في حرم QST بمدينة الملك سلمان للطاقة. وانظر تنسيق نماذج BIM والميكانيكا لمعرفة النطاق.

أسئلة شائعة

هل نطاق ASHRAE متطلب إلزامي؟

هو إرشاد يعتمده الملّاك ومصنعو الأجهزة، لا كود بناء. فالنطاق الموصى به من 18 إلى 27 °م عند المدخل هو ما ينصح به الإصدار الخامس للتشغيل، والنطاقات المسموح بها حسب الفئة أوسع. وينبغي أن تنص متطلبات المالك على الفئة والنطاق المصمَّم عليهما المرفق.

هل يتطلب المستوى الثالث نسختين من كل شيء؟

يتطلب إمكان إخراج كل مكوِّن سعة وكل مسار توزيع من الخدمة وفق خطة دون التأثير في تقنية المعلومات. أما كيفية تحقيق ذلك فخيار تصميمي، والنموذج هو المكان الذي يُثبت فيه.

متى يُخطَّط لاختبار الدور فان؟

في مرحلة التصميم لا في مرحلة الكوميشننج. فالاختبار يتحقق من غرفة أُحكمت فتحاتها كما نُفِّذت، وإن لم تُحصَ الفتحات أصلًا فإن الاختبار الأول هو عادةً ما يكتشفها.

أرسل لنا حزمة واحدة.

أرسل حزمة، ويصلك النطاق وسعر ثابت وتاريخ تسليم خلال يومَي عمل.

مختارات من أعمالنا

تنفيذ ونمذجة وتسليم.
